作為區域建設發展的深度參與者,高新控股圍繞片區建設,深耕基礎設施建設,為講好高新控股故事,及時報道一季度生產建設的措施成效、工作經驗和先進典型,營造濃厚的建設氛圍,公司特推出“ 春季戰報 ”專題報道。
盡管今天春季持續低溫陰雨,但沒有阻擋片區建設和前期工作的步伐。
截至4月23日,淮安能源經濟產業園已完成A#C#D#內裝施工圖,并提交編制清單;跟蹤幕墻、道路及消防給排水審圖進展。

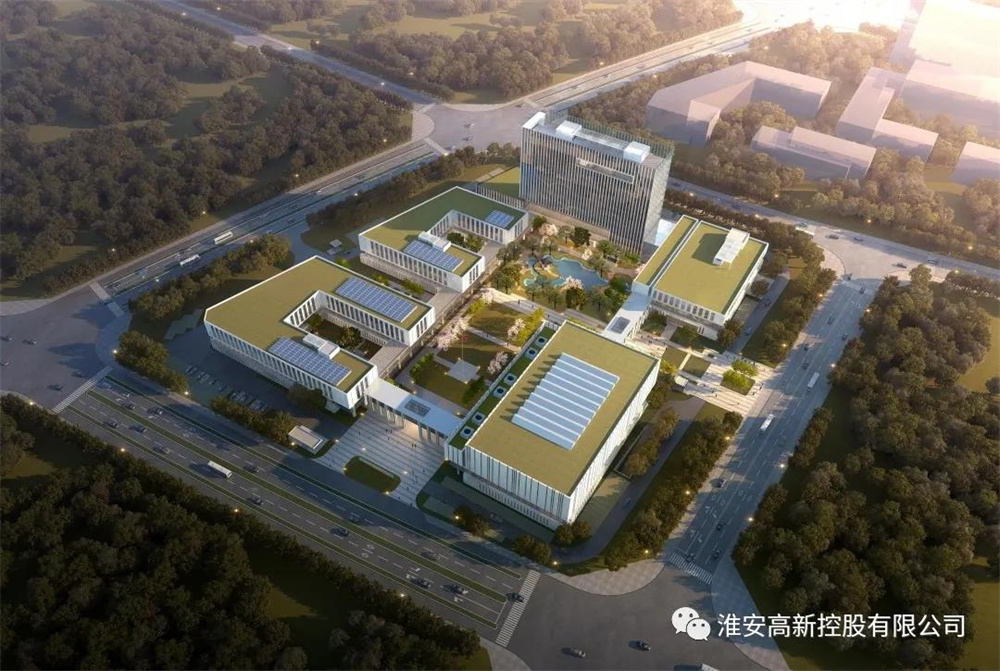

(項目效果圖)
淮安能源總部經濟產業園項目地處生態文旅區西片區,位于龍江路以南、萬福路以北、富城路以東、藍天路以西。項目建設用地約74畝,總建筑面積110651㎡,其中地上建筑面積67920㎡,地下建筑面積42731㎡。項目建設工期670天,總投資約10億元。目前項目正在進行圖紙審查及前期手續辦理,準備開始臨時設施建設。

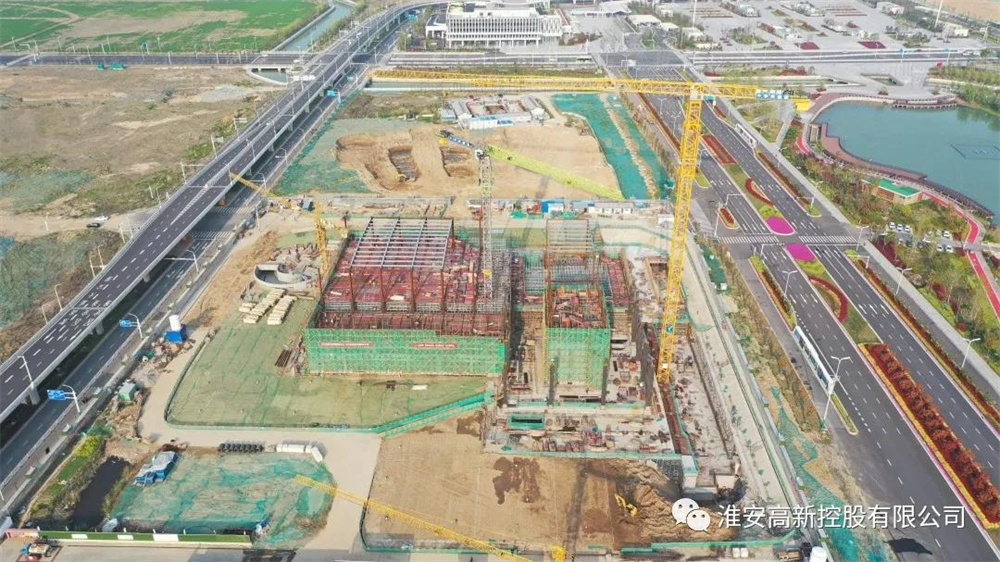

(項目現場實拍圖)
為進一步優化高鐵樞紐,公司正積極對接專家,繼續修改汽車站提升圖紙,同時對接公交公司,準備移交公交臨時停保場。

8個重點在建項目 活力全開
高鐵商務中心一期:地下室墻體砌筑完成70%;核心筒三層混凝土澆筑完成,四層結構模板安裝完成,四層結構鋼筋綁扎完成70%;大宴會(huì )廳三層結構模板安裝完成,鋼筋綁扎完成40%;小宴會(huì )廳二層結構混凝土澆筑完成。

初級中學地下室頂板膩子完成40%,通風管道安裝20%;教學樓A外架拆除完成,內墻抹灰完成90%,水磨石完成70%;B1底漆完成60%,B2外架拆除完成,B3、B4內墻膩子完成60%、水磨石完成55%;行政樓外外墻底漆完成,吊頂及隔墻骨架完成20%;教師公寓外墻底漆完成60%,吊頂完成10%;大報告廳內墻抹灰80%;室外土方回填25%,看臺鋼結構雨棚材料加工。

文薈苑本周1-15#樓腳手架拆除完成約90%,內外墻粉刷完成約82%,外墻真石漆施工完成約18%。

文萃苑管樁2、3、4、6、7、8、10、11#樓完成,13#樓完成30%;人防區抗拔樁完成,非人防區抗拔樁完成24%;一區土方開挖施工。

商務區綠化綠化養護重點清除站東路枯死香樟,站西路小苗補栽完成50%;濱水休閑區綠化養護,換栽香樟73顆,補栽時令草花;站前廣場小苗補栽完成,中心廣場5株30大香樟進場補栽到位;街角綠地:公廁內外裝完成,細部找補,室外鋪裝收邊完成,路緣石調整完成,清理鋪裝面層污染;綠化養護,準備竣工驗收;對各項目換栽喬灌木進展和施春肥等重要養護措施進行了跟蹤,督促各單位進一步做好現場養護整改工作。

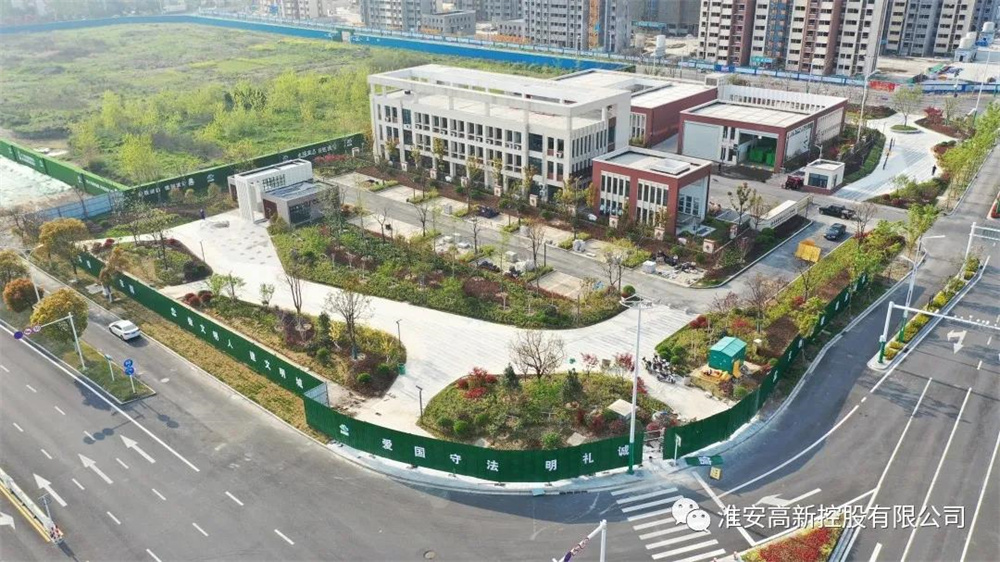

(街角綠地項目)

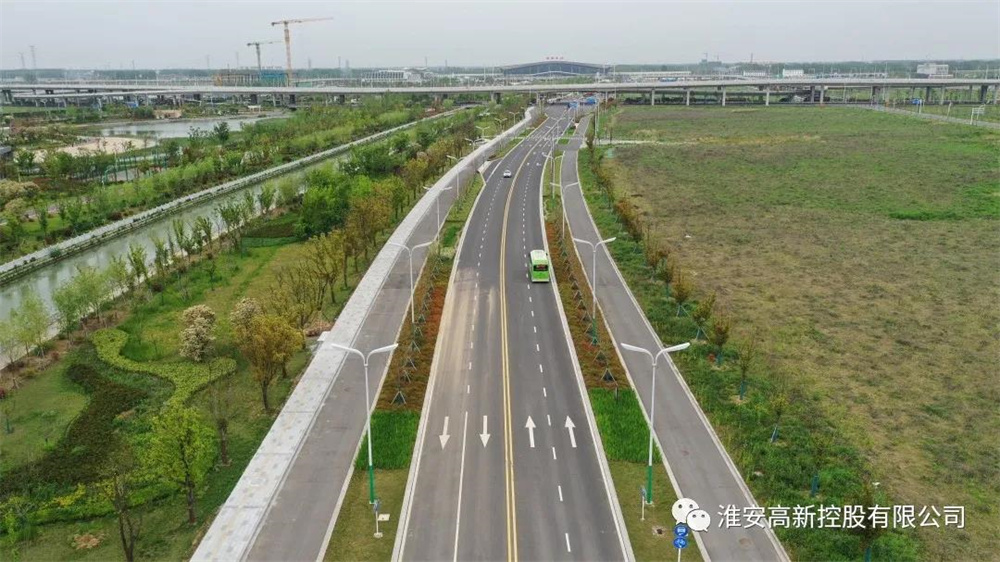

(淮達路景觀綠化)

(河道景觀綠化)

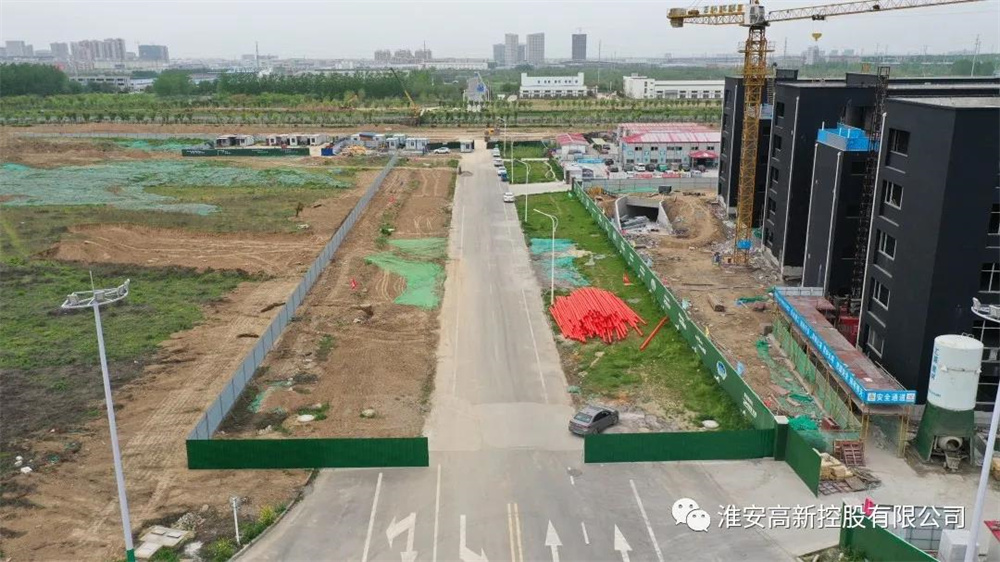

高遠路進行清表、臨建、臨電及施工圍擋施工;組織召開設計交底及圖紙會(huì )審會(huì )議;對接消防、電力協調消防栓及高壓電線桿拆除;對接辦事處協調紅線范圍內廠房及苗木矛盾;對接初中項目協調后期道路通行事宜;完善道路沿線路燈拆除手續。

淮順路K4+218-K4+300軟土路基4%石灰土施工完成;K3+558-K4+080機動車道擴寬2%水泥+4%石灰土原槽、第一層施工完成;橋梁樁基施工完成55%。

徐揚二期小區內綠化升級改造。在學黨史、辦實事的教育實踐活動中,公司投入近1300萬元,對小區問題進行逐項改造,重點就充電樁安裝、停車位改造、車庫維修、小區環境打造、小區內外墻出新等問題集中發力。
